Проектирование систем кондиционирования зданий: важные нюансы и этапы составления проекта

Технические аспекты выбора систем кондиционирования воздуха

С технической точки зрения для запуска процесса кондиционирования необходимо организовать систему кондиционирования воздуха. Под такой системой понимают набор оборудования и узлов, которые позволяют смешать, нагреть или охладить, и распределить воздушный поток. Отличительной чертой современных систем кондиционирования является наличие автоматики, контрольных систем и дистанционного управления. Существует множество параметров, отличающих системы кондиционирования.

Сейчас актуальным является распространение:

  • оконных кондиционеров моноблочного типа;
  • сплит-систем;
  • мульти сплит-систем;
  • высокоточных (прецизионных) кондиционеров;
  • центральных и крышных кондиционеров;
  • промышленных систем “чиллер-фанкойл”;
  • приточно-вытяжных систем.

Современное здание трудно представить без системы кондиционирования воздуха, играющей одну из главных ролей в организации его микроклимата. Низкое качество уличной воздушной массы стало причиной предъявления строгих требований к микроклимату таких объектов. При этом в основу создания современной системы кондиционирования должны быть заложены энергосберегающие технологии.

При проектировании вышеуказанных систем команда специалистов «Балтик-Комфорт» учитывает конструкционные особенности строительного объекта и план расположения помещений

Кроме того, во внимание берется техническое задание, в котором прописаны все требования и пожелания заказчика. Грамотное проектирование системы кондиционирования воздуха позволяет создать благоприятную атмосферу во всех помещениях здания.

На стартовом этапе проектирования кондиционирования изучаются предоставленные заказчиком документы.

Как выбрать кондиционер

Параметры, которые необходимо учитывать при выборе кондиционера для квартиры, частного дома, офиса и других помещений:

  • — объем помещения;
  • — этажность помещения;
  • — архитектурные, конструктивные особенности помещения;
  • — наличие техники, нагревающей воздух в процессе своей работы;
  • — ориентация окон по сторонам света;
  • — количество человек, находящихся в этом помещении;
  • — расположение рабочих мест/зон отдыха;
  • — степень простоты и удобства дальнейшего сервисного обслуживания;
  • — функциональность климатического оборудования;
  • — наличие других приборов вентиляции;
  • — количество батарей отопления;
  • — итоговая стоимость приобретения и установки системы.

Что такое кондиционирование воздуха

Кондиционирование воздуха — это создание и автоматическое поддержание (регулирование) в закрытых помещениях всех или отдельных параметров (температуры, влажности, чистоты, скорости движения) воздуха на определенном уровне с целью обеспечения оптимальных метеорологических условий, наиболее благоприятных для самочувствия людей или ведения технологического процесса.

Кондиционирование воздуха осуществляется комплексом технических средств, называемым системой кондиционирования воздуха (СКВ). В состав СКВ входят технические средства забора воздуха, подготовки, то есть придания необходимых кондиций (фильтры, теплообменники, увлажнители или осушители воздуха), перемещения (вентиляторы) и ео распределения, а также средства хладо- и теплоснабжения, автоматики, дистанционного управления и контроля.

СКВ больших общественных, административных и производственных зданий обслуживаются, как правило, комплексными автоматизированными системами управления. Автоматизированная система кондиционирования поддерживает заданное состояние воздуха в помещении независимо от колебаний параметров окружающей среды (атмосферных условий). Основное оборудование системы кондиционирования для подготовки и перемещения воздуха агрегатируется (компонуется в едином корпусе) в аппарат, называемый кондиционером.

Во многих случаях все технические средства для кондиционирования воздуха скомпонованы в одном блоке или двух блоках, и тогда понятия «СКВ» и «кондиционер» однозначны.

Типоразмеры

  • Настенные. Традиционный типоразмер. Один блок в комнате (чаще под потолком около окна), другой — немного ниже на внешней стороне стены здания. Это универсальное исполнение, изделие можно устанавливать в квартирах, домах, офисах, небольших магазинах. Единственный минус — обычно мощность до 10 кВт, чего хватит на площадь до 100 м².
  • Канальные. Для установки под навесными потолками. Система с воздушными каналами по периметру помещений.  Для больших комнат, офисов или для целой квартиры, загородного дома. Мощность оборудования высокая — 5–25 кВт.
  • Кассетные. Внутренний блок в форме квадратной кассеты с выходами по сторонам для воздуха. Удобно монтировать за подвесным потолком. Боковые каналы с загибами на 30–35 градусов, с жалюзи, поэтому подготовленный воздух выходит не вертикально вниз, а в стороны.
  • Колонные, напольно-потолочные. Отличаются габаритными размерами, ориентированы на высокую производительность, могут заменить канальные, кассетные системы при отсутствии натяжных потолков.
  • Оконные моноблоки. Два блока в одном корпусе. Окно или стена разделяет такой короб на две части — одна выставляется наружу (на улицу), вторая остается в помещении. Практичное решение, но есть недостаток: такой тип монтажа понижает теплоизоляцию помещения.
  • Мобильные, с выносными блоками. Типоразмер позволяет перемещать оборудование: все, что потребуется — выставить один из блоков или воздуховод наружу. Плюсы: портативность, нет необходимости в трудоемком монтаже. Минус: малая мощность, шумность, высокая цена.

Возможно комбинирование разных блоков, например, один, спаренный или несколько наружных коробов обслуживают внутренние, в том числе и разные по типоразмеру, кондиционеры.

Этапы проектирования

Отличительной чертой проекта вентиляции является то, что для каждого этапа его разработки требуется участие специалистов. Даже на стадии эскизной проработки схем размещения вентиляционного оборудования необходимо чётко представлять десятки различных ограничений, оговоренных в строительных нормах и правилах.

Поэтому любой проект вентиляционной системы разрабатывается в следующей последовательности:

  • разработка эскизной схемы размещения оборудования и вентиляционных каналов и расчет технико-экономического обоснования;
  • разработка рабочего проекта.

Рассмотрим более подробно каждый этап.

Технико-экономическое обоснование

Данный этап можно назвать подготовительным, так как вероятна ситуация, когда создание задуманной вентиляционной системы окажется невозможным из-за строительных или экономических ограничений.

Детализация проекта начинается с того, что заказчик предоставляет разработчику план здания, дизайн-проект и общую формулировку требований к вентиляции. Если систему воздухообмена надо сделать для предприятий общепита, то в дополнении к перечисленным документам нужен проект технологической цепи («технологический проект»).

Далее, разработчик составляет предварительную схему вентиляционного комплекса, монтаж которого допустим в существующих условиях, и рассчитывает его ориентировочную стоимость.

После того, как технико-экономическое обоснование будет согласовано с заказчиком, переходят к следующей стадии – рабочему проектированию.

Расчётная часть

Результатом рабочего проектирования является полностью готовый пакет документации, который можно передавать монтажной организации.

Элемент проекта

В общем случае, на данном этапе необходимо выполнить следующие работы:

  • определение объёмов воздухообмена для каждого и помещения (с распределением по зонам);
  • выбор типа оборудования;
  • включение оборудования, ответственного за пожарную безопасность системы;
  • внедрение оборудования, ответственного за электротехническую безопасность системы;
  • расчёт мощности силовых установок и сечений воздуховодов;
  • согласование с действующей системой электроснабжения здания;
  • разработка монтажных и аксонометрических схем для воздушных каналов, труб и вытяжки;
  • составление спецификации;
  • расчёт сметы.

Все этапы проектирования выполняются с учётом требований, изложенных в следующих нормативах:

  • ГОСТ 21.205-93 «Условные обозначения санитарно-технических систем»;
  • СНиП 41-01-2003 «Отопление, вентиляция и кондиционирование»;
  • ГОСТ 21.602-2006 «Правила выполнения рабочей документации отопления, вентиляции и кондиционирования».
  • СП 7.13130.2009 «Противопожарные требования для систем вентиляции и кондиционирования».

Отдельно отметим, что, несмотря на высокую сложность данного вида проектирования, методика его выполнения достаточно хорошо проработана и выполняется с применением компьютерных программ.

Это означает, что профессиональное проектное предприятие сможет обеспечить точное согласование особенностей здания и вентиляционных систем практически под любые требования технического задания.

Функции вентиляционной системы и системы кондиционирования

В помещении постоянно идет накопление разнообразных газов. Это не только углекислый газ, который является продуктом жизнедеятельности человека. Различные поверхности и предметы домашнего интерьера также способны выделять токсины в воздух. В воздухе скапливаются мелкий ворс от одежды, пыль и незаметные частицы разнообразных веществ.

Вентиляционная система способна не только отводить загрязненный воздух из помещения, но и забирать излишнюю влагу вместе с воздушными массами. Если проектирование вентиляции и дальнейший ее монтаж выполнены правильно, тогда помещение не будет скапливать загрязненный воздух. Движение воздушных масс даст приток свежего воздуха, а отработанный состав уйдет через систему вентиляционных труб на улицу.

Построение и расчет обработки воздуха для кондиционера с рекуперацией

Что такое рекуперация, какие бывают рекуператоры и для чего они предназначены мы уже рассматривали. На данный момент это самый экономичный вариант, который поможет сохранить немало денег. Поэтому он набирает все большей популярности среди заказчиков.

Исходные данные:

  • воздухообмен, Lпр и Lв
  • влагопоступления, W
  • расчетные параметры внешнего воздуха, tв
  • расчетные параметры внутреннего воздуха, tвн<
  • явные теплопоступления в помещение, Q
  • разница между внешним воздухом и температурой после охлаждения, Δt
  • теплоемкость, с
  • плотность воздуха, ρ

Построение процессов обработки воздуха

  1. Рассчитываем температуру приточного воздуха для теплого периода:tп= tв-Δt+0,001p,где р- давление, создаваемое вентилятором
  2. Тепловлажностное отношение определяем по формуле:ε =Qп/W

Тоже делаем и для зимнего периода. Строим процесс на диаграмме и производим расчет:

  1. Количество явного тепла, отбираемого от бросового тепла в холодный период года:Qрек=Lв·ρ·с(tв — Δt)
  2. Разница энтальпий при нагревании приточного воздуха:ΔI = Qрек/(Lпр·ρ)
  3. Количество насыщенного водяного пара для обработки воздуха в зимний период и тепла для его выроботки (процесс П-К):Gр =Lпр·ρ(dк-dн)Qпары= Lпр·ρ·с(Iк-Iн)
  4. Количество холода для обработки воздуха в теплый период (процесс В-П):Qх= Lпр(Iв-Iп)

Построение диаграмм дает более точный расчет и возможность регулировки. Надеемся статья была для вас полезной и поможет в дальнейшей работе по созданию помещений для комфортного прибывания людей. Ведь каждый проектировщик желает стать специалистом в своем деле.

Потребность в кондиционировании

Система кондиционирования воздуха, как и вентиляция, играет жизненно важную роль в поддержании комфортной атмосферы для жизни и работы людей. Слишком горячий воздух серьезно влияет на самочувствие и работоспособность человека, поэтому стоит позаботиться о микроклимате помещения и направлении движения воздушных масс еще на этапе строительства или ремонта здания.

Помимо воздействия на людей, температура и влажность также отражаются на работе оборудования в офисах или производственных цехах. Высокие температуры увеличивают нагрузку на оборудование, что может привести к повреждению некоторых компонентов.

От высоких температур страдают не только станки. Современное оборудование, оснащенное сложной электроникой, достаточно чувствительно к температурным условиям

Поддержание правильной температуры также может быть основой безопасности. Хранение определенных материалов в помещениях с чрезмерно нагретым воздухом просто недопустимо. Чтобы снизить вероятность возгорания, система воздушного охлаждения должна функционировать должным образом и полностью компенсировать избыточное внутреннее и внешнее тепло.

Состав проекта вентиляции

В основной комплект входит общая информация по чертежам с указанием ведомости рабочих схем и планов, а также перечень прилагаемых расчетов, технических документов и ссылок на определенные источники. Приводится список комплектов исполнительных чертежей.

Общие указания включают перечень оснований для составления документации, например, задание на проект, ТЭО, утвержденные обоснования вложений в возведение несложных строений. В описании приводятся строительные правила и нормы, обязательные для выполнения.

Исходные данные

Проект вентиляции для частного дома: исходные данные — количество комнат

Проектирование проходит на основе инженерного задания, архитектурных схем и дизайнерского проекта строения. Согласовывается проект с государственными органами надзора и контроля, строителями и другими службами.

В состав исходной информации включаются сведения:

  • месторасположение и соседние строения;
  • климатические данные региона, температура, скорость ветра;
  • информация об эксплуатации строения (график работы, нахождения жильцов).

Приводится конструктивное описание здания, его расположение относительно сторон света. Дается список помещений в форме таблицы с указанием объема и площади пола.

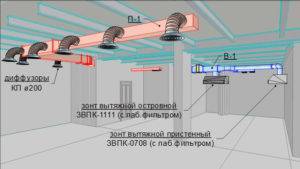

Графическая часть

Чертежи разрабатываются на стадии рабочего проектирования и дополнительно к основному комплекту включают деталировку пересечений и узлов основного оснащения с вычерчиванием обвязки устройств. Первостепенное подающее и удаляющее оборудование подается в чертежах в виде структурного изображения.

Схематически показывается оборудование окончания вентиляционных оголовков на кровле. На чертежах приводятся таблицы с указанием габаритов вентиляционных коробов, обозначаются зоны профилактического обслуживания. На каждом чертеже пишутся особые примечания.

Описательная часть

В пояснительной записке приводятся сведения о расходе энергии и мощности электрического вентилятора и другого оснащения. Описываются характеристики и свойства вентиляционной системы, например, размеры, форма трубопроводов, энергопотребление.

Составляется таблица показателей расчетов магистрали по помещениям,и приводятся основы проектирования автоматических модулей для управления системой. Добавляются спецификации оборудования, вставляются схемы вентиляционной магистрали в аксонометрии.

Подбор оборудования

К проекту прилагают обоснования финансовых затрат на покупку определенного оборудования. При выборе подходящих агрегатов учитывают как расходы, так и соответствие агрегата всем предъявляемым требованиям.

При подборе оборудования обращают внимание на следующие факторы:

  • размеры приборов и их конструктивное решение;
  • эксплуатационные и технические характеристики;
  • соответствие санитарно-гигиеническим нормам, которые предъявляются к данному помещению или сооружению, и требованиям пожарной безопасности;
  • оценивают финансовые возможности заказчика и стоимость климатической техники.

При несоблюдении важных норм и требований оборудование могут не допустить к эксплуатации компетентные органы, а при чрезмерной экономии расходы заказчика на эксплуатацию подобных агрегатов будут намного выше.

Этапы проектирования вентиляции

Первая стадия представляет собой проект технико-экономического обоснования. Выбирается вид системы, определяются площади и места установки вентиляционных узлов и трубопроводов. На этапе составляется предварительная схема монтажа и рассчитывается сметная стоимость работ с учетом материалов. Стадия завершается ознакомлением заказчика с проектом и утверждением плана.

На втором этапе разрабатывается рабочая документация на основе предварительной. Определяется объем оборудования, элементов, проводятся точные расчеты воздуховодов, аэродинамики, гидравлики, шумового уровня. Делаются чертежи со спецификациями и деталировками, документация передается исполнителям.

Местные СКВ

Местные системы кондиционирования воздуха разрабатывают на базе автономных и неавтономных кондиционеров, которые устанавливают непосредственно в обслуживаемых помещениях. Достоинством местных СКВ является простота установки и монтажа. Такая система может применяться в большом ряде случаев:

  • В существующих жилых и административных зданиях для поддержания теплового микроклимата в отдельных офисных помещениях или в жилых комнатах
  • Во вновь строящихся зданиях для отдельных комнат, режим потребления холода в которых резко отличается от такого режима в большинстве других помещений, например, в серверных и других насыщенных тепловыделяющей техникой комнатах административных зданий. Подача свежего воздуха и удаление вытяжного воздуха при этом выполняется, как правило, центральными системами приточно-вытяжной вентиляции
  • Во вновь строящихся зданиях, если поддержание оптимальных тепловых условий требуется в небольшом числе помещений, например, в ограниченном числе номеров люкс небольшой гостиницы
  • В больших помещениях как существующих, так и вновь строящихся зданий: кафе и ресторанах, магазинах, проектных залах, аудиториях и т.д.

Этапы выполнения работ по созданию проекта

Все проектные работы можно разделить на три основных этапа.

  1. Исходя из полученных и расчетных данных, заказчику предоставляется ТЭО наиболее подходящего типа системы, производительности оборудования, его характеристик, а также приблизительная стоимость выполнения всех работ. Кроме этого, на первом этапе вычерчивается принципиальная схема расположения кондиционеров и другого оборудования на плане постройки. Проект ТЭО отдается на согласование заказчику.
  2. Проектирование систем кондиционирования воздуха невозможно без создания рабочего проекта, который выполняется после согласования с заказчиком. На этом этапе производят дополнительные расчеты. После их проведения окончательно определяется, количество оборудования, воздухораспределителей и вычерчивается схема расположения кондиционеров, прокладки дренажных сетей, подготавливаются спецификации по необходимым материалам, указывается их стоимость и производитель.

Только после создания всей документации, она отдается заказчику для дальнейших согласований с контролирующими службами (СЭС, пожарная инспекция и пр.). Если в процессе согласования появились замечания, то в рабочий проект вносятся коррективы, после чего производится заказ оборудования и передача его вместе с чертежами компании, которая будет заниматься монтажом и вводом системы в эксплуатацию.

https://youtube.com/watch?v=VDBOmjWNsIU

Проектирование систем кондиционирования

Системы вентиляции и кондиционирования имеют много точек пересечения на стадии проектирования. Тем не менее проекты на каждую из них составляются отдельно и характеризуются наличием нюансов.

Проектирование действий по установке климатического оборудования можно разделить на несколько групп, которые отличаются по объему производимых монтажных работ:

  • Сплит-, мультисплит-системы. Монтаж не требует сложных проектировочных, строительных работ. Внутренние блоки размещаются настенным, запотолочным способом без изменения структурно-архитектурных параметров здания/помещения.
  • Канальное климатическое оборудование, предполагающее предварительные расчеты, устройство подвесных потолочных конструкций. Также сюда относится установка внутренних блоков сплит-устройств с внедрением в структурную основу здания.
  • Центральное кондиционирование как вспомогательная часть вентиляционной системы сооружения. Способствует охлаждению приточного воздуха, который подается дальше по каналам внутрь помещений.

Рассмотрим более подробно, что собой представляет проект системы кондиционирования, его структуру, этапы формирования, сопровождающую документацию.

Этапы работ по произведению очистки воздуховодов производственных вентиляционных систем

Вне зависимости от того, какой метод был признан оптимальным для конкретного здания, очистку можно условно разделить на несколько этапов:

  1. На первом этапе осуществляется тщательное экспертное диагностирование состояния вентилирующего оборудования – обследование вентиляции (СЭС). Для максимальной полноты результатов используется специальная техника, проводятся необходимые лабораторные исследования. После изучения всех результатов диагностики возможна выдача соответствующего заключения о необходимости проведения очистительных действий.
  2. В ходе второго этапа, исходя из данных о характере загрязнений и особенностях конструкции вентиляционных магистралей, подбирается наиболее подходящий способ очищения, устанавливается периодичность очистки воздуховодов систем вентиляции и прорабатываются детали исполнения.
  3. На третьем этапе, после того, как основные процедуры по очищению воздуховодных каналов от загрязнений были произведены, осуществляется дезинфекция очищенных поверхностей, производящаяся с применением утверждённых средств.

После окончания работ производится заполнение отчётной документации, с отражением всех манипуляций, производимых в процессе очистки, а также информации о фактическом состоянии вентиляционной системы.

Очистка систем вентиляции — это наиболее эффективный метод профилактики образования различных видов загрязнений в оборудовании вентиляции и кондиционирования воздуха. Благодаря своевременному удалению скоплений пыли, жира, копоти и иных веществ, помимо обеспечения нормальных параметров чистоты воздуха и бесперебойного функционирования механизмов, существенно повышается уровень пожарной безопасности производств, (так как, вследствие попадания случайной искры или перегрева на эти субстанции возможно возгорание, а впоследствии – и пожар).

Для проведения очистки вентиляции, а также для прочистки и промывки канализации обращайтесь в компанию Вент-очистка. Специалисты компании выполнят все этапы очистки в соответствии с паспортом вентиляционной системы.

Этапы проектных работ.

Проектирование СКВ ведется в основном в два этапа.

1-й этап- так называемый проект ТЭО (технико-экономическое обоснование). На этой стадии проектирования по укрупненным показателям производят выбор и технико-экономическое обоснование типа системы, определяют технические площади для установки этого оборудования, а также определение в первом приближении ее основных характеристик: производительности по воздуху, холоду и теплу, типа и числа центральных или автономных кондиционеров, их расположения, типа и расхода тепло и хладоносителей, типа и числа холодильных машин, насосов, установленной мощности электрооборудования, массы системы. При этом устанавливают предварительную стоимость системы. Разрабатывают принципиальную (предварительную) схему системы. Ранее в практике проектирования за этапом ТЭО следовал технический проект. С появлением блочного оборудования эти две стадии проектирования объединены и теперь в практике проектных организаций это ТЭО. В коммерческих фирмах – это технический проект. После утверждения заказчиком ТЭО разрабатывают рабочий проект – это наиболее ответственная стадия проектирования.

2-й этап – рабочий проект разрабатывается на основании строительных планировок, теплотехнических характеристик строительных конструкций и технологического (подробного со спецификацией) задания. Производят расчет тепловлаговыделений и на его основании расчет воздухообмена для каждого помещения, обеспечивающий требуемые параметры. Подбирают оборудование (с определением всех его характеристик), обеспечивающее необходимый воздухообмен и потери напора в сети. Окончательно выбирают тип и принципиальную схему системы и определяют ее характеристики, количество воздухораспределителей и т. д.

Вычерчивают планы с нанесением оборудования и разводкой сетей воздуховодов и трубопроводов.

Далее чертят аксонометрические схемы сетей воздуховодов и трубопроводов. Выполняют аэродинамические и гидравлические расчеты. Определяют уровень шума. Заполняют спецификации по оборудованию, материалам, арматуре и т. д. с указанием фирмы-изготовителя и стоимости. После согласования заказчиком проекта в СЭС и пожарной инспекции, если есть замечания по проекту, вносят коррективы. На основе этой документации производят заказ оборудования.

На этом стадия проектирования заканчивается.

Рабочие чертежи передаются монтажникам на объект. После окончания монтажных работ монтирующими организациями составляются исполнительные чертежи и исполнительная сертификация.

Приточно-вытяжная вентиляция

Приточно-вытяжная вентиляция: устройство, принцип работы, разновидности, особенности естественной и приточной вентиляции, нормы и расчеты. Система, обеспечивающая приток чистого и свежего воздуха в помещение, а также удаляющая из него вредный отработанный воздух. Движение воздуха может быть естественным или принудительным. Это перепад температур в удаленных участках помещения и за его пределами или повышение давления с помощью специализированных устройств. Приточная вентиляция в квартире необходима, если естественной вентиляции недостаточно для создания благоприятного микроклимата.

Этапы проектирования системы

Проектирование кондиционирования на производственных и общественных объектах стоит доверить квалифицированным специалистам. От правильности разработки проекта зависит эффективность и производительность будущей установки.

На начальном этапе проектировщики изучают объект. Обязательно составляют план кондиционирования.

При этом учитывают внутренние и внешние тепловые воздействия, а именно:

  • наличие в помещении нагретых жидкостей, веществ или материалов;
  • поступление тепла с улицы в теплый сезон;
  • выделение тепловой энергии рабочим оборудованием в производственных помещениях;
  • тепло, которое выделяет человек в процессе жизнедеятельности;
  • воздействие солнечных лучей;
  • нагревание воздуха отопительными приборами и светильниками.

Летом все источники тепловой энергии нужно нейтрализовать, а зимой учитывать их при планировании нагрузок на оборудование кондиционирования.

Процесс проектирования делится на несколько этапов:

  1. Определение нормального воздухообмена в каждом помещении.
  2. Выявление источников тепловой энергии.
  3. Составление перечня дополнительных требований к системе кондиционирования.
  4. Подбор проекта с учетом условий эксплуатации здания.
  5. Несколько вариантов экономического обоснования проектных решений.
  6. Сверка проекта с первоначальными требованиями.
  7. Детальная разработка проекта.
  8. Согласование проектной документации.

После согласования с заказчиком проект передают в руки монтажников, которые произведут установку и подключение оборудования кондиционирования.

Проектирование вентиляции в Москве

Проектирование вентиляции заключается в предварительном планировании характеристик воздухообмена в помещениях. Расчет строится на оценке используемого оборудования и главных характеристик производства.

Правильно установленная вентиляции – гарантия поддержания комфортного микроклимата в здании. Поэтому ее монтаж предполагает максимально точные расчеты, проведение установочных и пусконаладочных работ. Чтобы функционирование было сбалансированным, составляется проект вентиляции.

Особенности проекта

Проект дает возможность подобрать правильные варианты месторасположения вентиляционных коммуникаций. Разработка комплексная, в которой учитываются нюансы здания. Это объединяет в единое целое коммуникации. Результат – в полном согласовании разделов инженерных систем, равномерном распределении воздушных масс, грамотном сечении воздуховодов.

Наша компания составит проект в полном соответствии с противопожарными, санитарными, архитектурными нормами, с возможностью компьютерного моделирования. Подберем необходимое оборудование. Рассчитаем количество материала, максимального давления в точках контроля, конфигурацию воздуховода. Расчеты проводятся с учетом техзадания и бюджета.

Грамотно спроектированные схемы снижают затраты на отопление.

Разработка на каждом этапе согласовывается с заказчиком:

  1. экономически выгодно – сокращаются финансовые вложения;
  2. экономия времени на реализацию проектов;
  3. риски сведены к минимуму.

Проектировщики учитывают все нюансы в каждом конкретном случае. Поэтому проектирование носит индивидуальный характер. Созданные схемы соответствуют типам помещений. Пожелания заказчиков учитываются.

Перед тем как приступить к работе, проектная компания определяет категорию здания, подходящие типы вентиляций. Разрабатывается техническое предложение с прописанными требованиями клиентов. К техзадания прикреплен пакет документации, на основании которого проводится установка вентиляционной системы.

Где указаны:

  1. подробные чертежи со схемами;
  2. характеристики воздуха (внутреннего, наружного);
  3. площадь объекта с высотой потолков;
  4. тип вентиляции (вытяжная, комбинированная, проточная, с дополнительными секциями);
  5. сведения для расчета – количество задействованного оборудования с мощностями, число людей в здании;
  6. месторасположение оборудования, с указанием на плане.

Цена проектирования вентиляции рассчитывается индивидуально. Чтобы определить расходы, составляется смета. Калькулятор стоимости проектных работ

При расчете учитываются параметры:

  1. площадь;
  2. выбор типа вентиляции;
  3. наличие систем дымоудаления, осушения, увлажнения.

Грамотный монтаж вентиляции облегчает в будущем обслуживание, ремонтные работы, очищение.

Основы проектирования

Если всё же владелец решил самостоятельно заняться вопросом составления проекта вентиляционной системы, то необходимо соблюсти ряд требований, среди которых:

  • санитарные;
  • противопожарные;

эксплуатационные;
строительно-архитектурные.

Проектирование вентиляции начинается с расчёта производительности системы. Первым шагом является определение достаточного воздухообмена и его кратности, что в свою очередь представляет собой количество смен полного объёма воздушной среды в здании за единицу времени (один час). Воздухообмен вычисляется в индивидуальном порядке для каждой комнаты, а затем суммируется. Существуют нормы значений этого параметра для помещений специального назначения.

При расчётах обязательно учитываются нормы проектирования вентиляции, оговоренные в специальной документации. Так, при определении достаточного количество приточного воздуха, следует руководствоваться нормативным документом СНиП 41-01-2003, в соответствии с которым количество воздуха, расходуемое одним человеком, составляет в среднем 60 м3/час. В ночное время человеку требуется меньшее количество кислорода, а значит, значение данного параметра уменьшается вдвое. Но проектирование систем вентиляции всегда лучше выполнять с некоторым запасом.

Расчёт воздухообмена выполняется, исходя из того, сколько людей в среднем пребывают в помещении. Для этого необходимо умножить нормированное значение расхода воздуха на количество человек. Кратность воздухообмена вычисляется следующим образом: объём помещения умножается на коэффициент (нормируемую кратность воздухообмена), который разнится в зависимости от назначения помещения:

  • для санузла – 7;
  • для кухни – от 5 до 10;
  • для жилой комнаты – до 2;
  • для офиса – до 3.

Проектирование и монтаж вентиляции не обходятся без определения сечений воздуховодов. При этом потребуется два параметра: рассчитанный ранее воздухообмен, а также средняя скорость движения воздуха. В норме, воздушный поток не должен перемещаться быстрее 0,5 м/с, так как любые значения выше указанного приведут к ощутимому сквозняку.

Заключение

В каждом конкретном случае создается уникальный по своей сущности проект, который не может быть похож на предыдущие работы разработчиков. Проект создается под ряд целей и задач, которые ставит перед организацией заказчик. Проектирование инженерных систем как внешних, так и внутренних — задача не из простых, поэтому ими должны заниматься исключительно профессионалы. Каждый этап разрабатывается отдельной группой специалистов, которые и будут ответственными за качество выполненных работ. При правильном групповом подходе в итоге должен получиться грамотный проект, который будет обладать множеством преимуществ.
